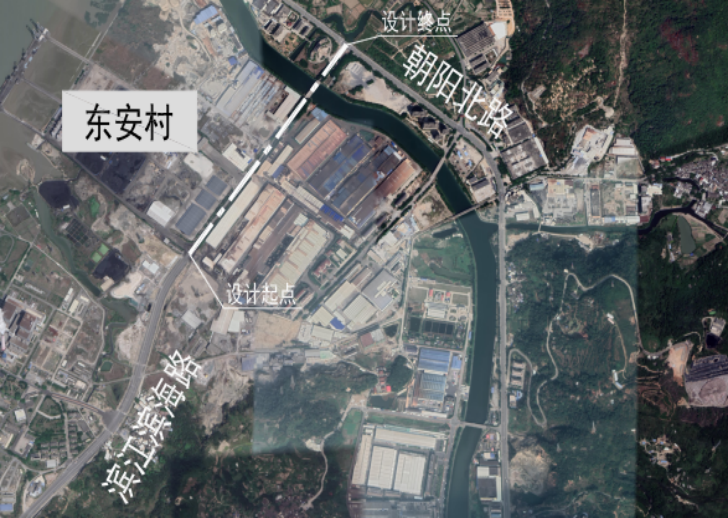

10月13日,融旗集团承建的长乐疏港路路面提升改造工程迎来关键节点——太平港中桥顺利合拢,为整条道路后续改造施工按下“加速键”。 疏港路路面提升改造工程道路全长约1km,沿线包含太平港中桥,标准路基宽度40/17.5m,原路面为水泥混凝土路面。本项目聚焦道路功能恢复、行车舒适度提升以及配套设施升级,主要建设内容涵盖路面病害处治、沥青罩面、人行道及路缘石修复、新增挡墙、雨污水管网增设、交通信号灯布设,以及太平港中桥拆除重建等,改造完成后将有效改善片区通行条件,进一步完善区域路网。 本次重建的太平港中桥为30m×3跨先简支后连续预制混凝土箱梁桥,全桥共计18片预制小箱梁。该桥梁是本项目控制性工程,施工环境极其复杂:桥位上方横跨220kV高压线,桥位下方布设中压燃气管线,上下双重高危管线限制作业空间,常规汽车吊吊装方案无法实施,给箱梁架设带来严峻挑战。本次架设的30米预制小箱梁最重单片达110吨,构件体量巨大、吊装安全管控标准极高。

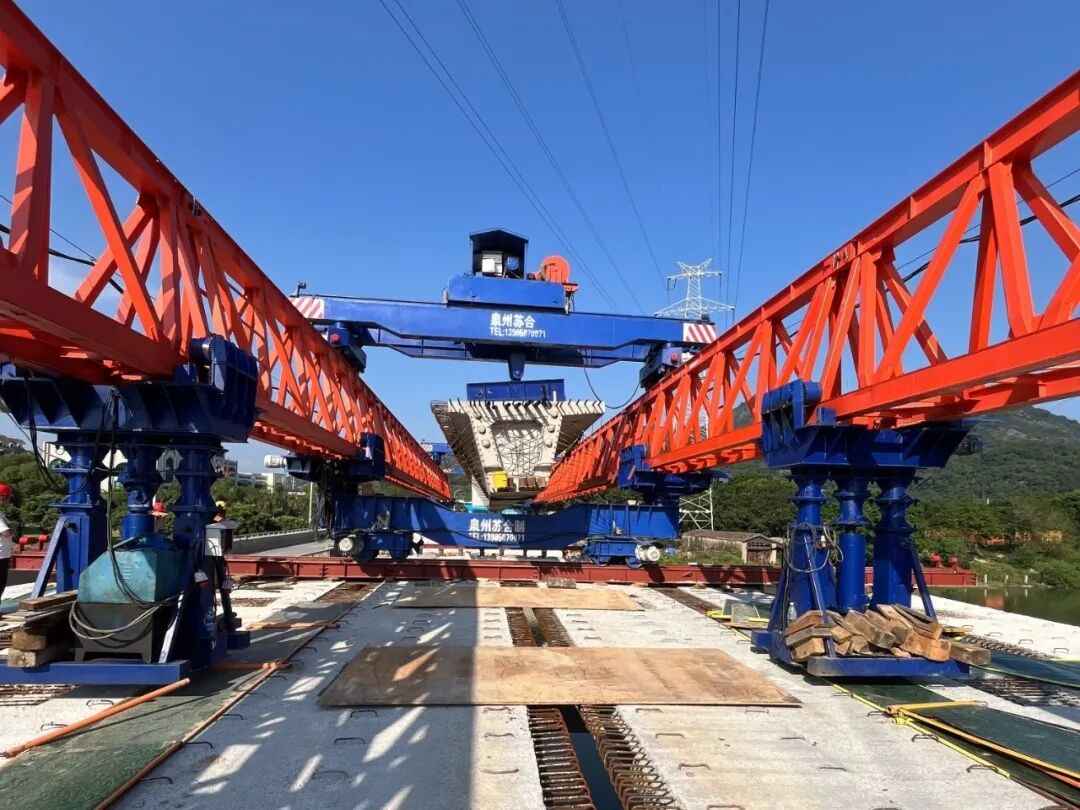

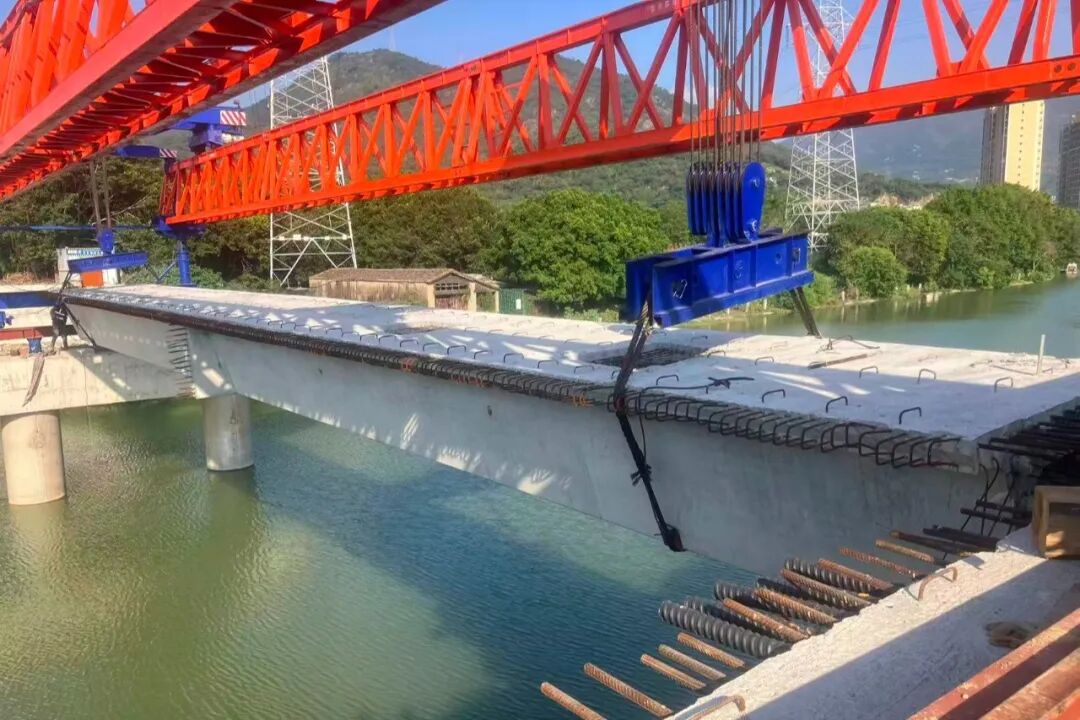

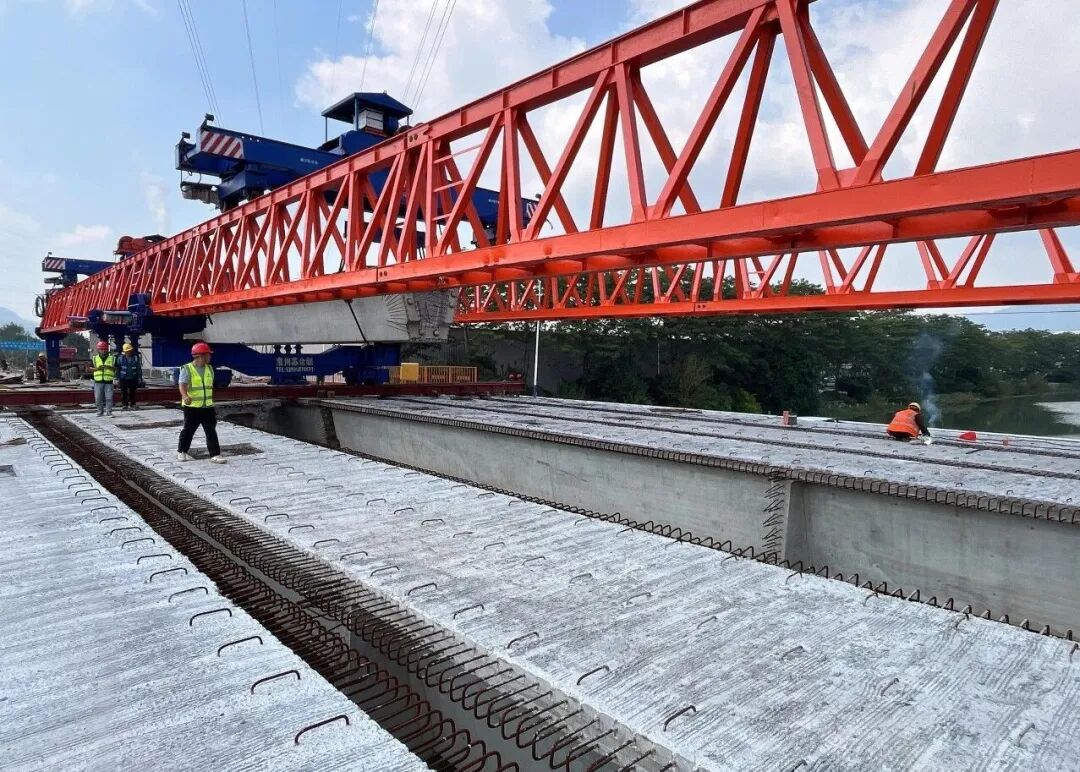

为破解高压、燃气管线叠加带来的施工难题,项目部多次组织方案研讨、现场勘查、安全评估及专项验算,反复优化施工流程,最终确定采用QJ30/120架桥机开展箱梁架设施工。架桥机沿桥跨纵向作业,运行路线可控,作业范围能够精准管控,有效避开上方220kV高压线与下方中压燃气管线,实现百吨级箱梁平稳起吊、横移、精准落位,在受限高危工况下守住安全底线,兼顾施工质量与进度目标。 自开工以来,项目部紧盯节点目标,统筹人员、设备、材料资源配置,针对临近高压线路、燃气管道施工编制专项安全方案,严抓高空作业、临电、架桥机架设等重点环节安全管控,落实技术交底、现场旁站、全过程动态监测等举措。全体建设者迎难而上、攻坚克难,顺利实现太平港中桥合拢目标。 下一阶段,项目团队将持续稳步推进桥面系施工、道路沥青罩面、雨污水管线、人行道、交通设施等剩余工程,严把质量关口,常态化做好管线保护,全速推进项目建设,力争早日实现通车,为群众打造一条更顺畅、舒适、安全的疏港通道。
